Вулицю Бандери у Львові реконструюють частинами: другу ділянку здадуть у липні
17:01 31 березня 2021 р.

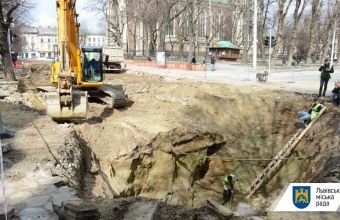

На ділянці вул. Ст. Бандери - від вул. Городоцької до вул. Героїв УПА - вже проведено ряд демонтажних робіт та розпочато влаштування котловану для каналізаційного колектора.
Як розповіла Оксана Єстеферова, директорка ЛКП «Львівавтодор», цю частину вулиці планують відкрити для проїзду у другій половині липня.
Про це повідомила пресслужба ЛМР, пише Dailylviv.
Третю ділянку дороги підрядник, відповідно до плану робіт, має розпочати від вул. Героїв УПА до вул. Антоновича у червні. Ще буде шматок дороги, який ми плануємо робити у липні-серпні, — це вул. Городоцька. Там ми будемо замінювати трамвайну плиту на розвороті, це є у межах проекту реконструкції вул. Бандери. Коли у 2011 році робили вул. Городоцьку, то каналізацію та всі мережі там замінили, а розворотну плиту не замінили. Тому ці роботи заплановані зараз, оскільки там відбудеться зміна трамвайних колій, вони будуть проходити по центру", — розповіла Оксана Єстеферова, директорка ЛКП «Львівавтодор».
Переможець тендерних торгів на виконання будівельних робіт — ТзОВ «Онур Конструкціон Інтернешнл».
Проектом передбачено, що тривалість будівництва дороги — 9 місяців. Після реконструкції на вулиці буде 7 зупинок громадського транспорту, 4 світлофорні об'єкти.
Основні техніко-економічні показники:
покриття проїзної частини та трамвайного полотна — бруківка
проектна довжина вулиці - 1,05 км
кількість смуг руху — 2−3
ширина смуг руху — 3 м
ширина смуги безпеки — 0,3 м
загальна площа покриття проїзної та трамвайної частини — 7698 м2
загальна площа покриття тротуарів — 10917 м2
загальна площа велосипедних доріжок і велосмуг — 3319,9 м2.
Загальна вартість виконання робіт — 209,499990 млн грн.
Як уточнили в ЛКП «Львівавтодор», станом на 31 березня проведено такі роботи:
Демонтаж трамвайних колій — 930 м
Демонтаж бруківки — 2300 м2
Демонтаж тротуарної плитки 30×30 — 1500 м2
Демонтаж бордюра з природного каменю — 450 м
Влаштовано каналізаційний колектор Ø1200 — 512 м — 50%
Влаштовано каналізаційний колектор Ø1000 — 18 м
Влаштування водопроводу Ø225 — 900 м — 35%
Влаштування водопроводу Ø110 — 39 м
Влаштовано каналізаційні камери — 22 шт.
Влаштування колодязів — 7 шт.
Влаштовано пожежний гідрант — 2 шт.
Влаштування корита і основи з піску — 220 м
Влаштування щебеневої основи — 220 м
Монтаж плит ПК — 142 шт — 3.5 м — 25%
22 шт — 1.7 м — 25%
Монтаж колії - 484 м — 19%
Замощення бруківкою — 810 м2 — 16%
Влаштування фундаментів під опори — 5 шт.
